Функционал синхронизации обеспечивает автоматическое обновление задачи при изменении ключевых параметров в связанной с ней приёмке работ. Это позволяет:

  • исключить необходимость ручного дублирования информации;
  • предотвратить рассинхронизацию данных между приёмкой и задачей;
  • гарантировать, что задача всегда отражает актуальные сроки и ответственных из приёмки работ.

Как устанавливается связь между приёмкой и задачей

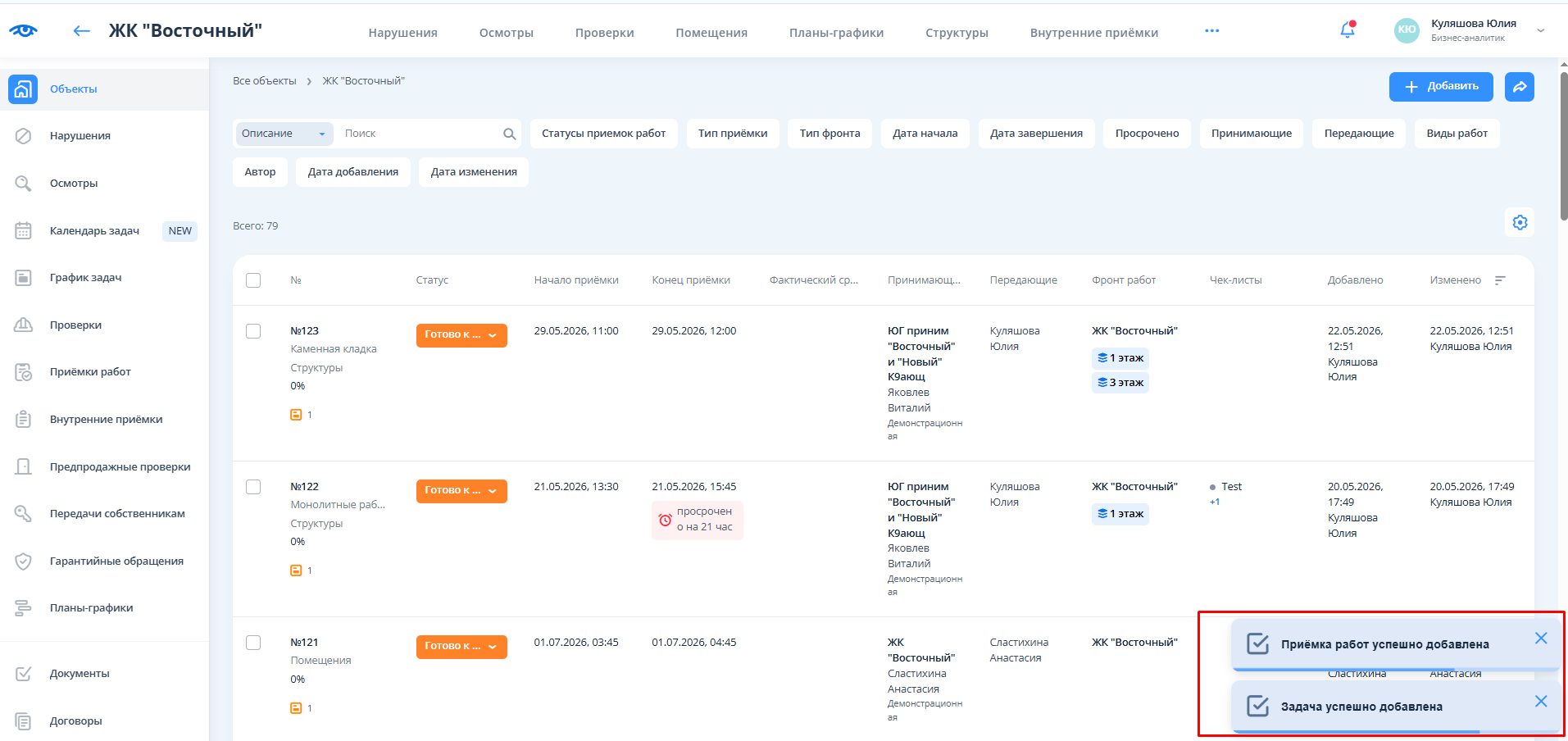

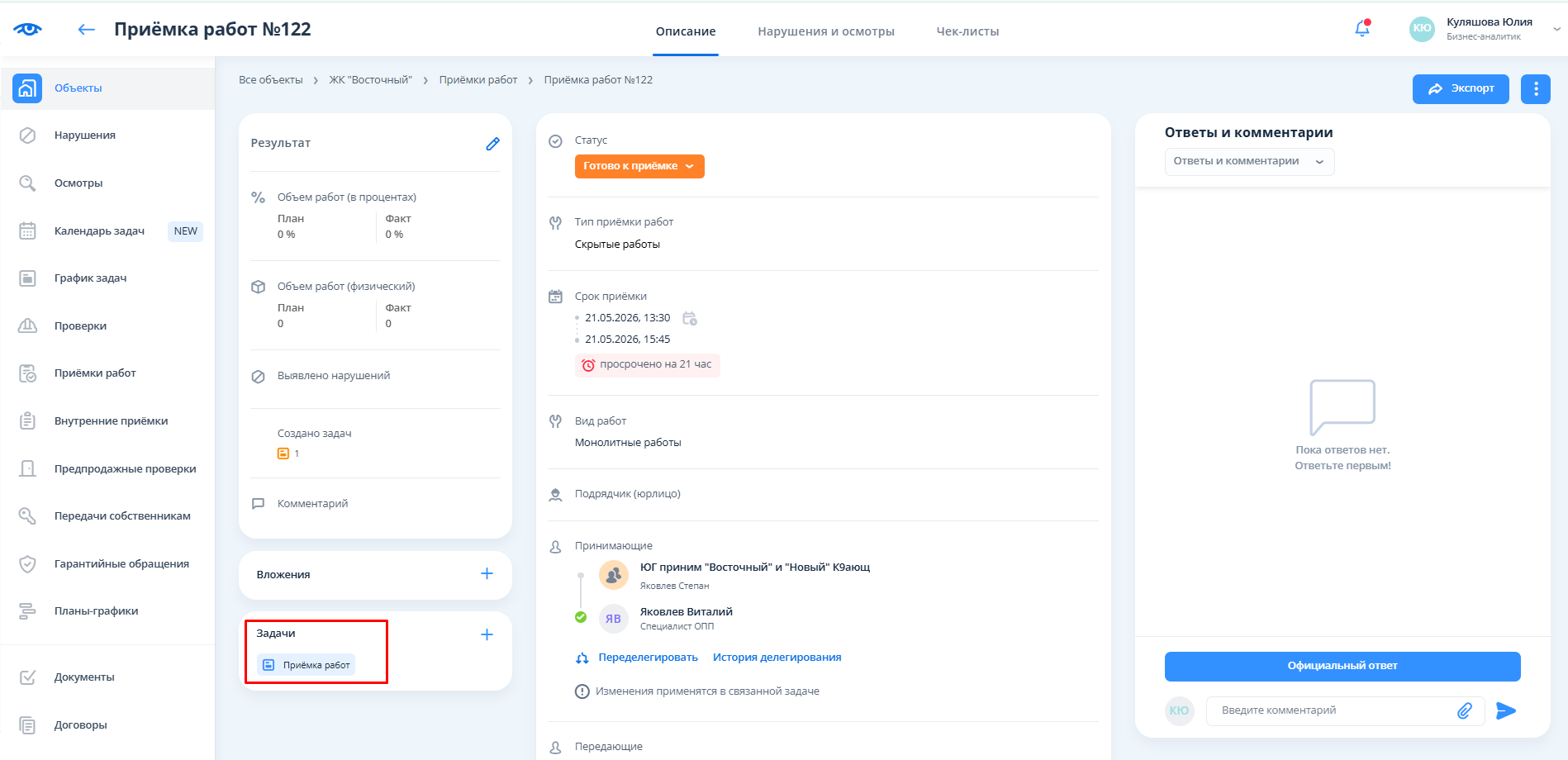

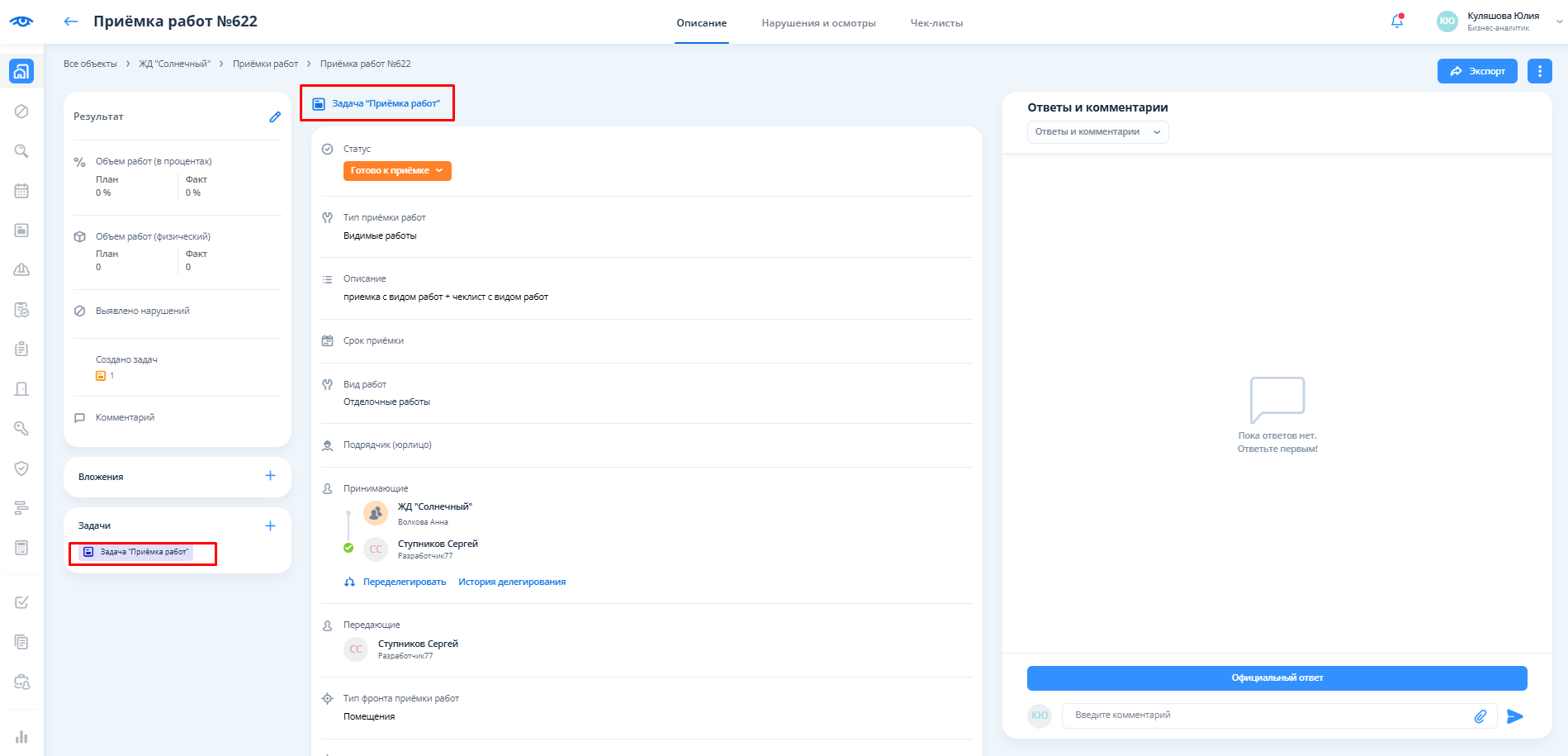

При создании новой приемки работ автоматически создается связанная задача с типом "Вызов на приемку работ".

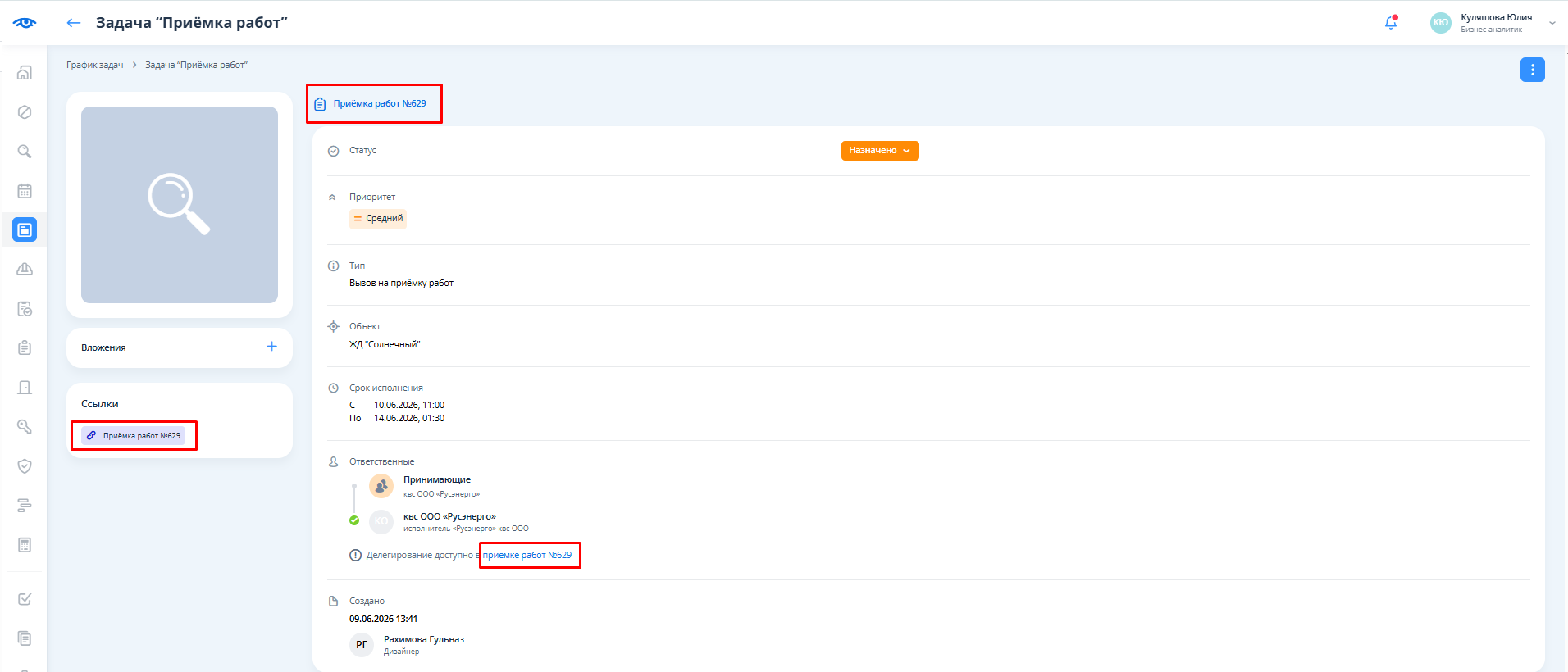

Ссылка на автоматически созданную задачу отображается в левом блоке "Задачи" и над средним блоком, ссылки кликабельны:

В дальнейшем любые изменения в определённых полях приёмки приводят к мгновенному обновлению соответствующих полей задачи без участия пользователя.

Какие поля синхронизируются

Поле приёмки работПоле задачиНаправление синхронизации
«Срок приёмки»«Срок исполнения»Из приёмки в задачу
«Принимающие»«Ответственные»Из приёмки в задачу

Примечание: синхронизация выполняется только в одну сторону — из приёмки работ в задачу. Обратного влияния (изменение задачи на параметры приёмки) не происходит.

Что происходит при редактировании приёмки работ:

1.Изменение срока приёмки

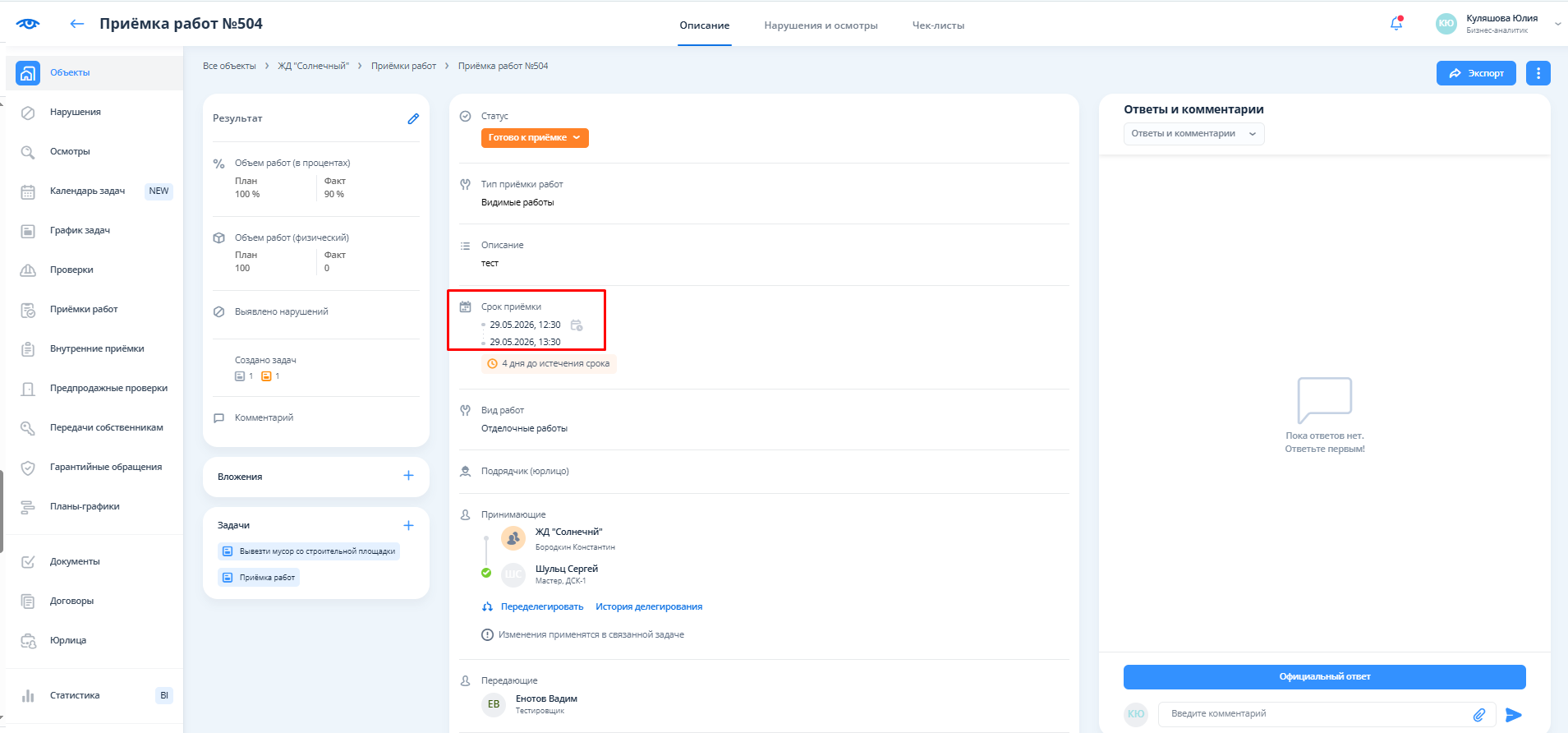

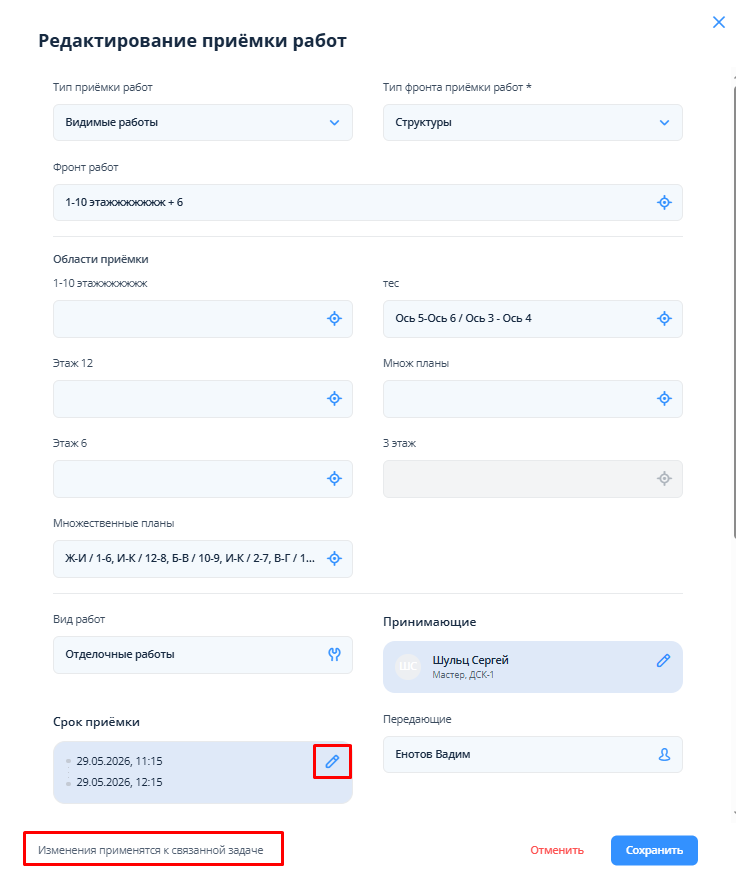

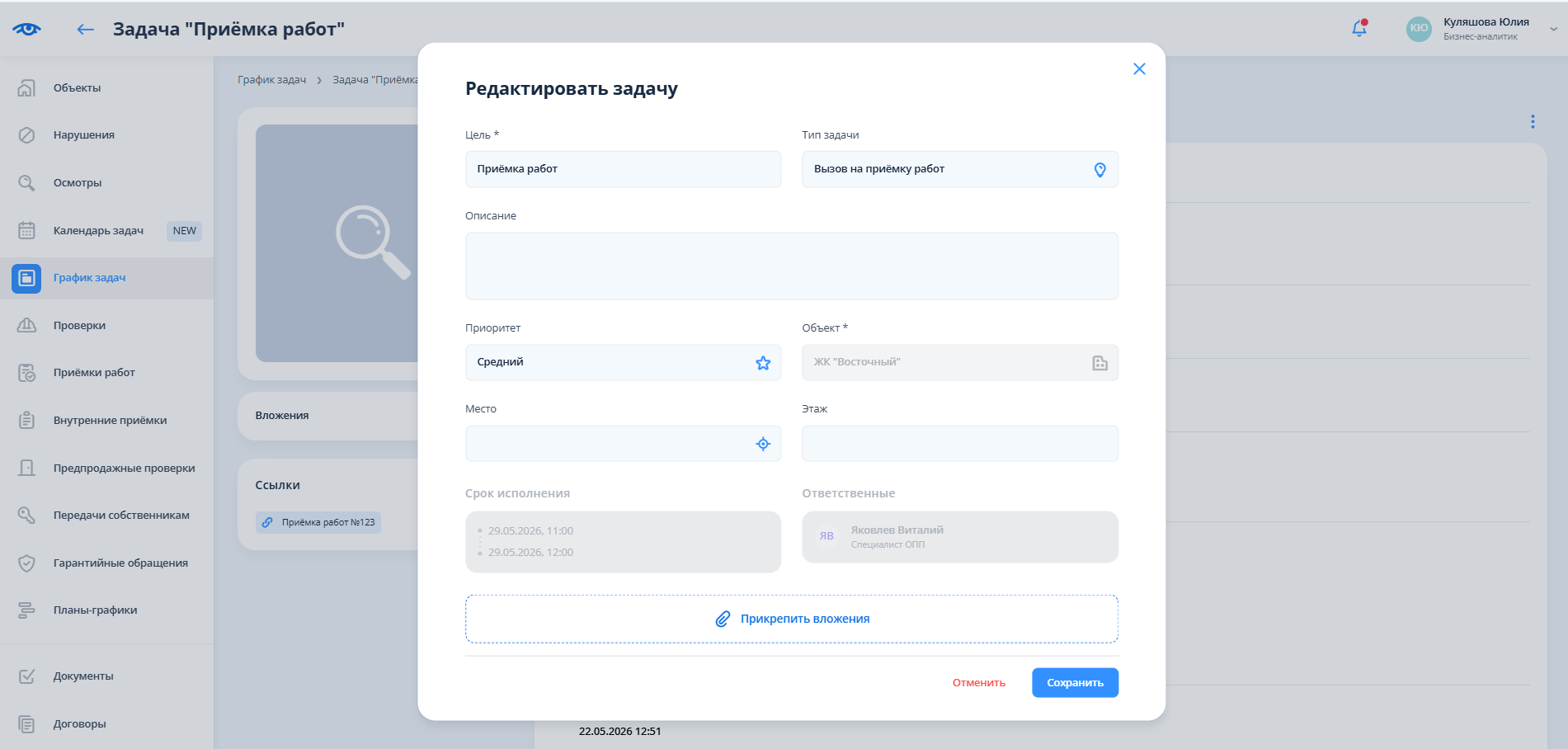

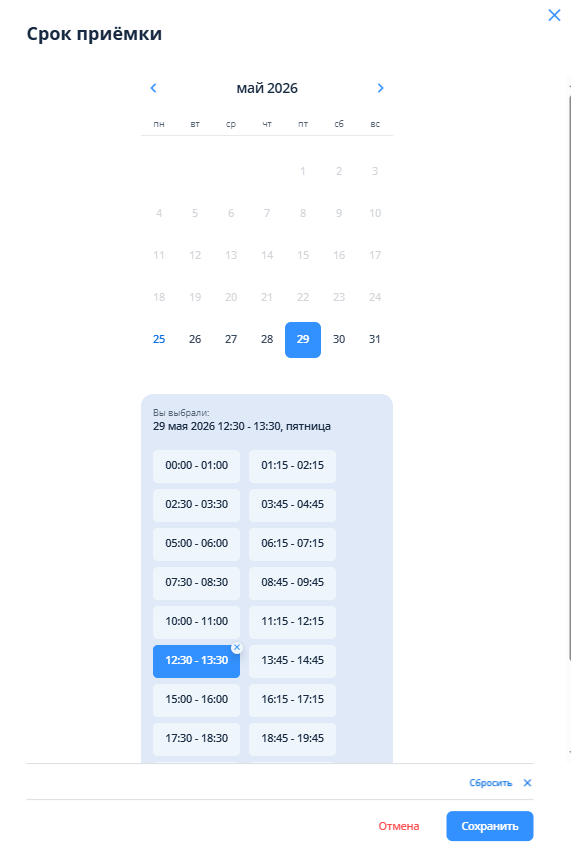

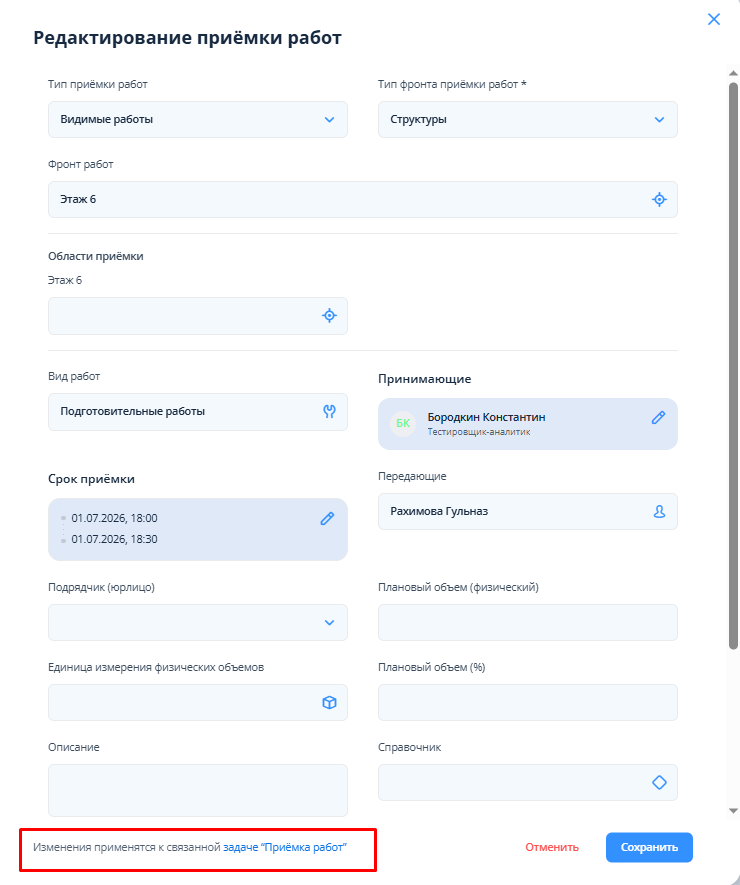

Если в приёмке работ корректируется дата или время в поле «Срок приёмки», в окне редактирования выводится сообщение о том, что изменения будут применены к связанной задаче.

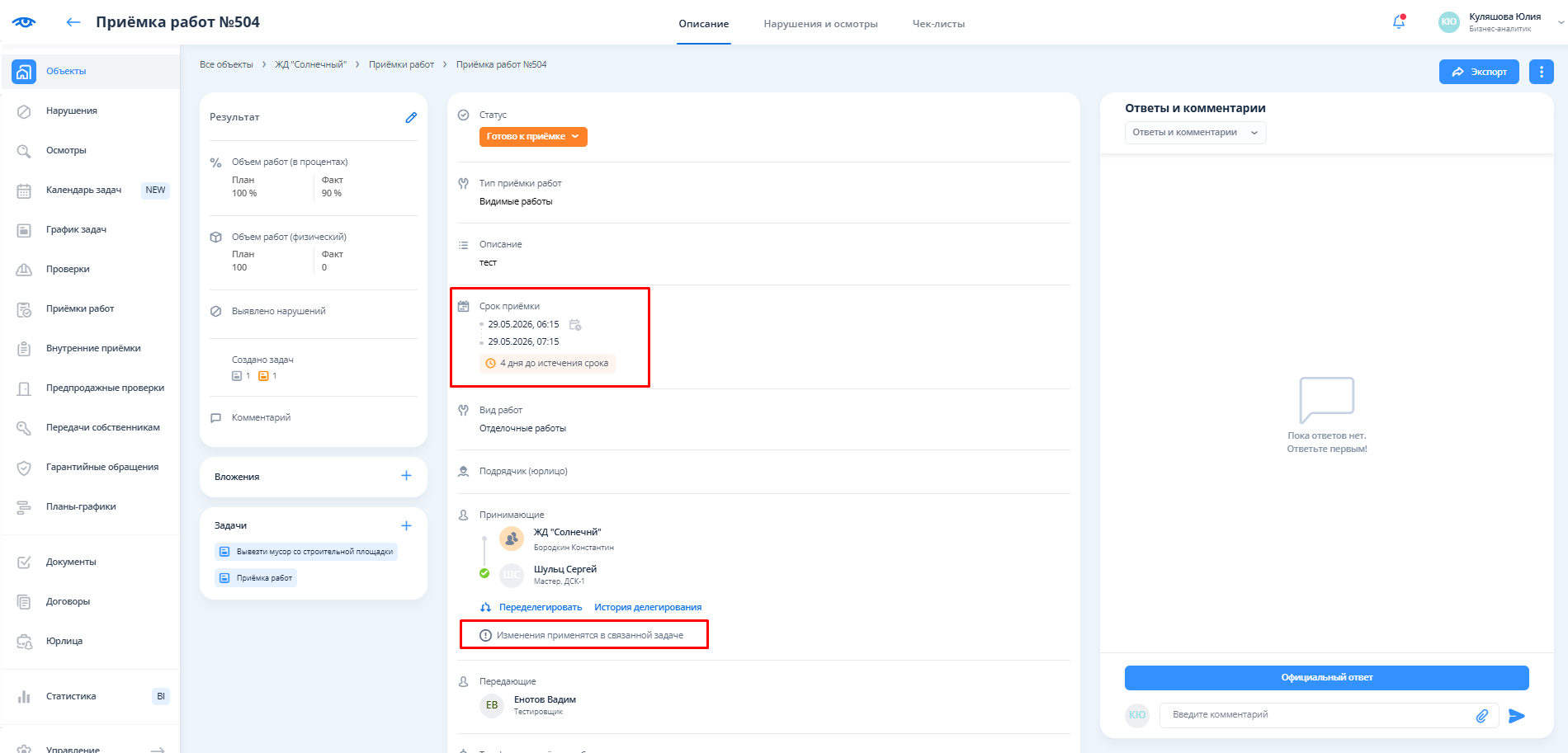

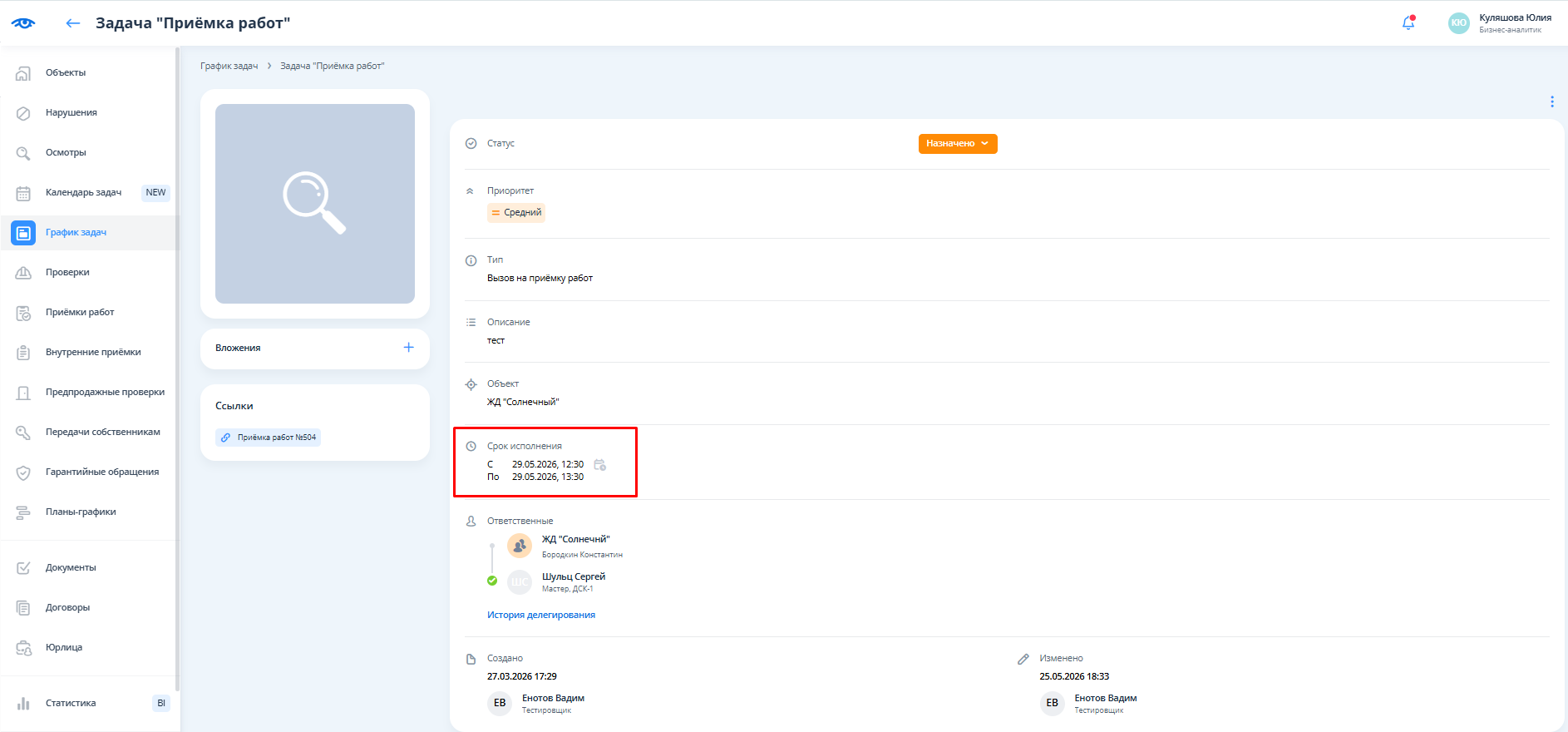

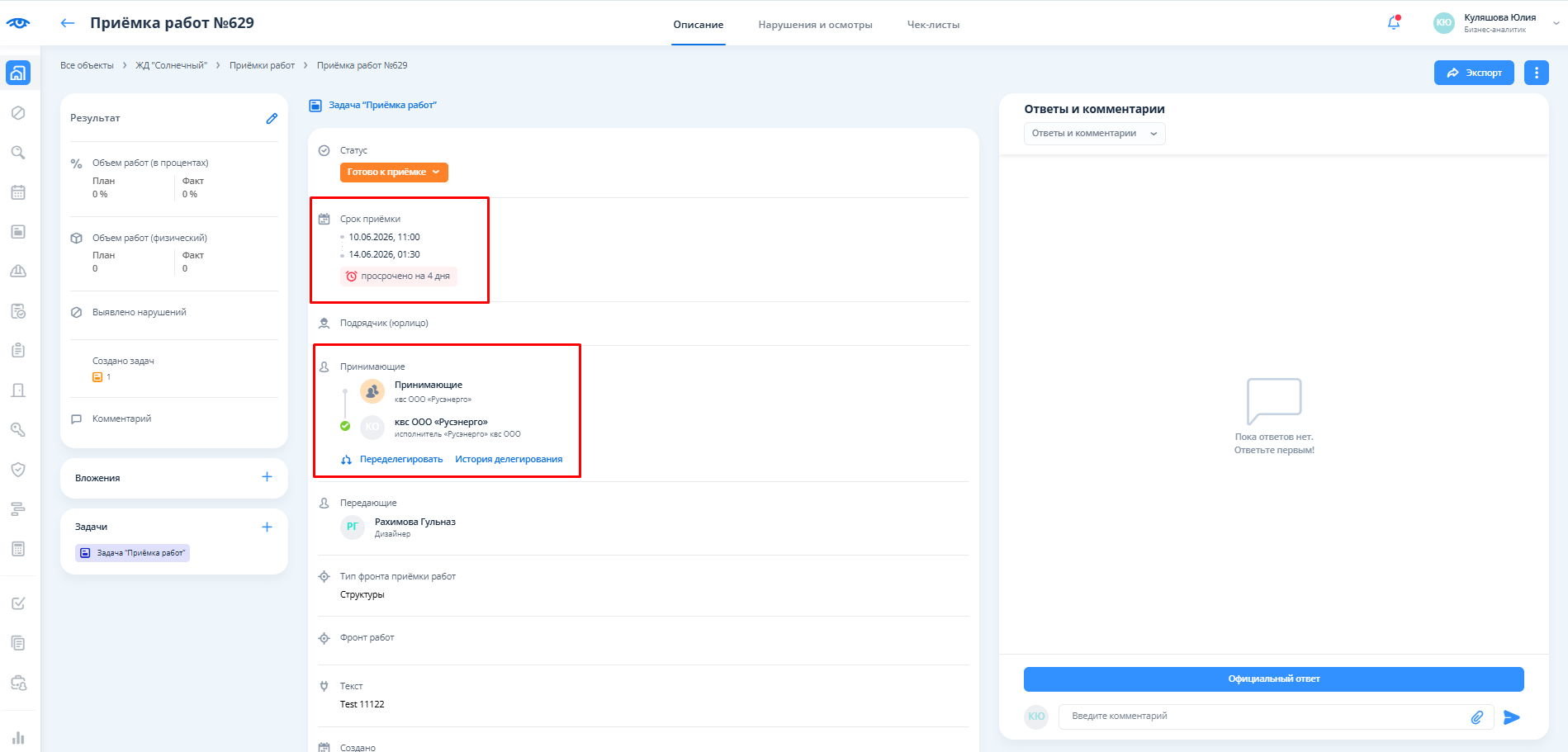

После сохранения срок в приемке был скорректирован:

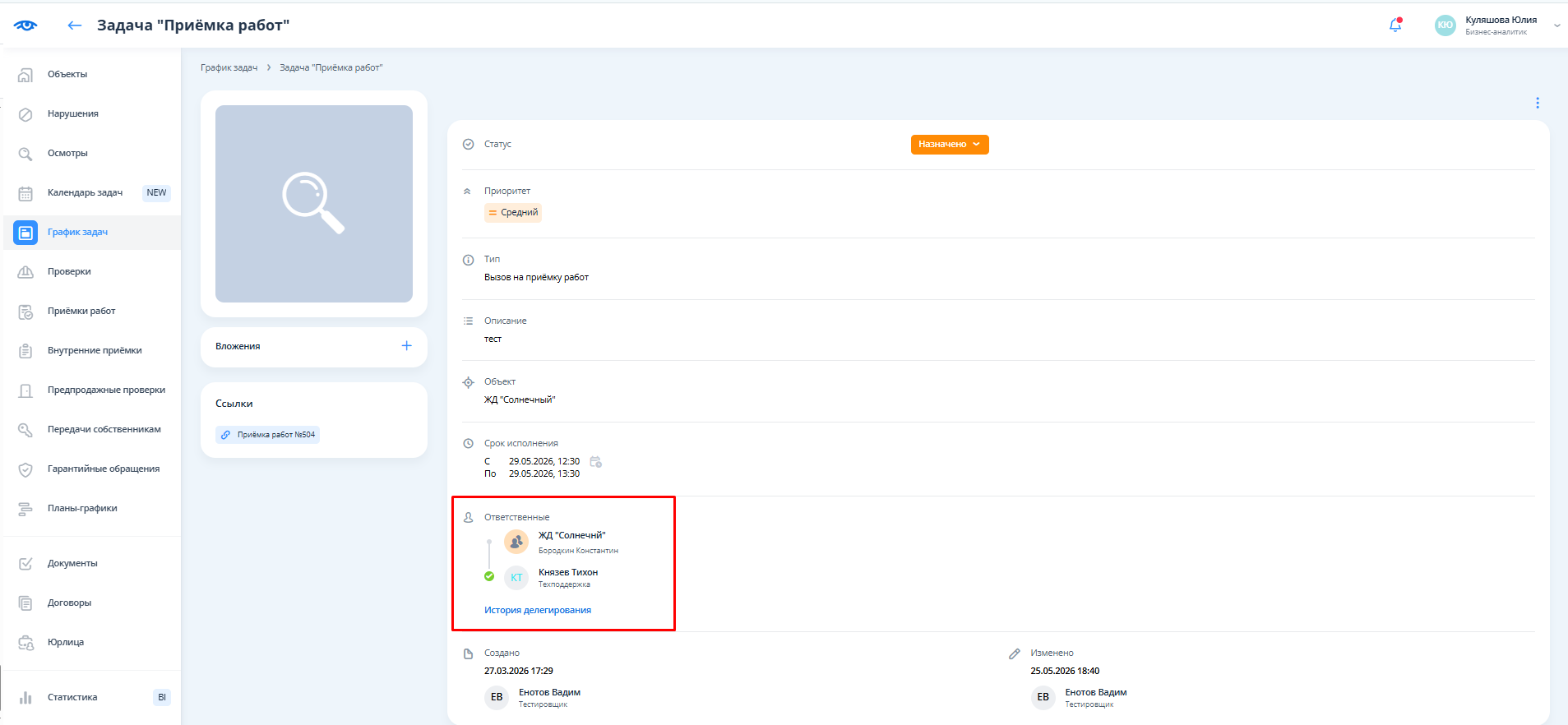

В связанной задаче поле «Срок исполнения» обновляется автоматически:

2. Изменение состава принимающих

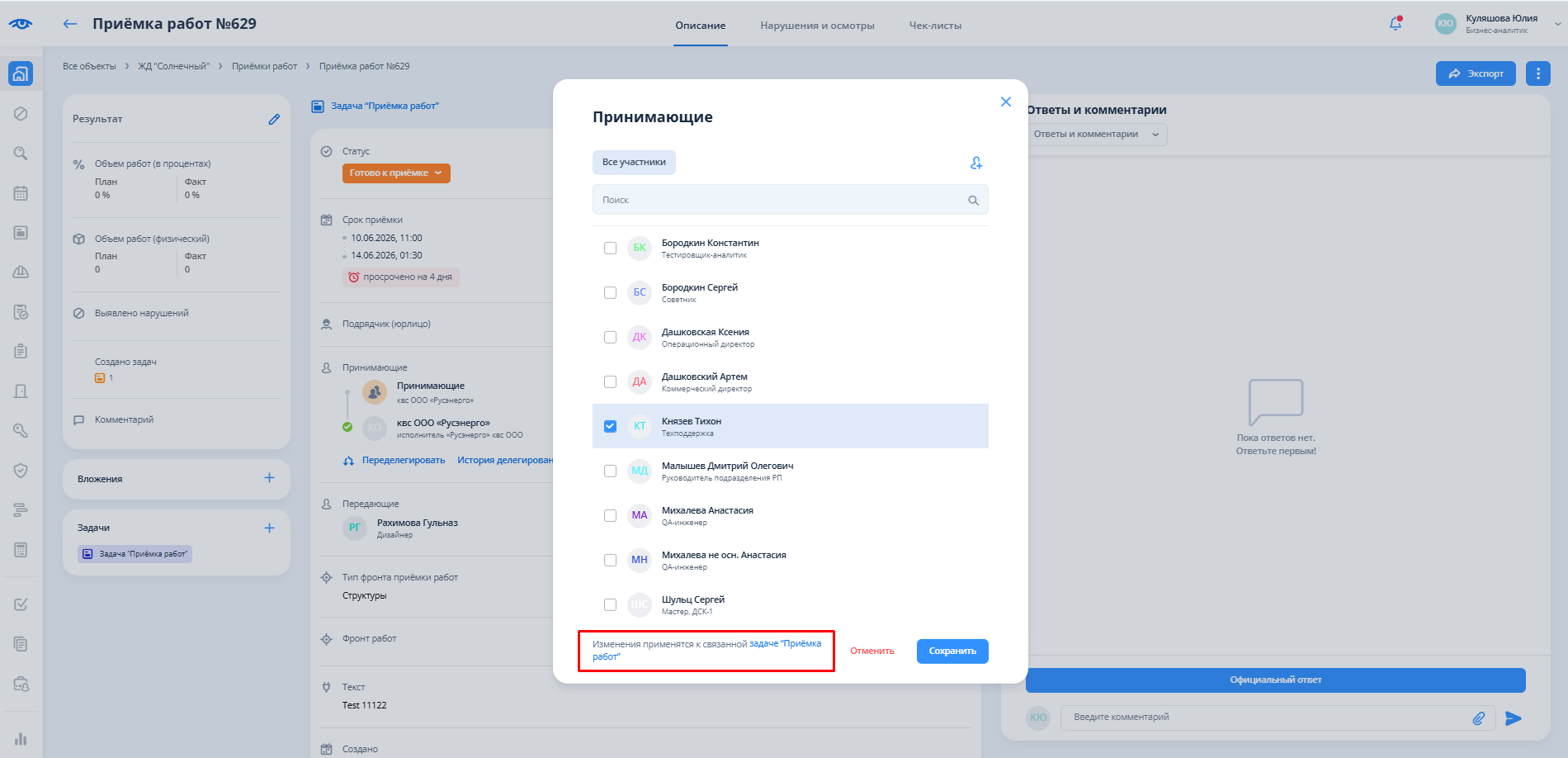

Если в приёмке через редактирование изменить принимающего(-их) или переделегировать приемку работ, то изменения применятся к связанной задаче.

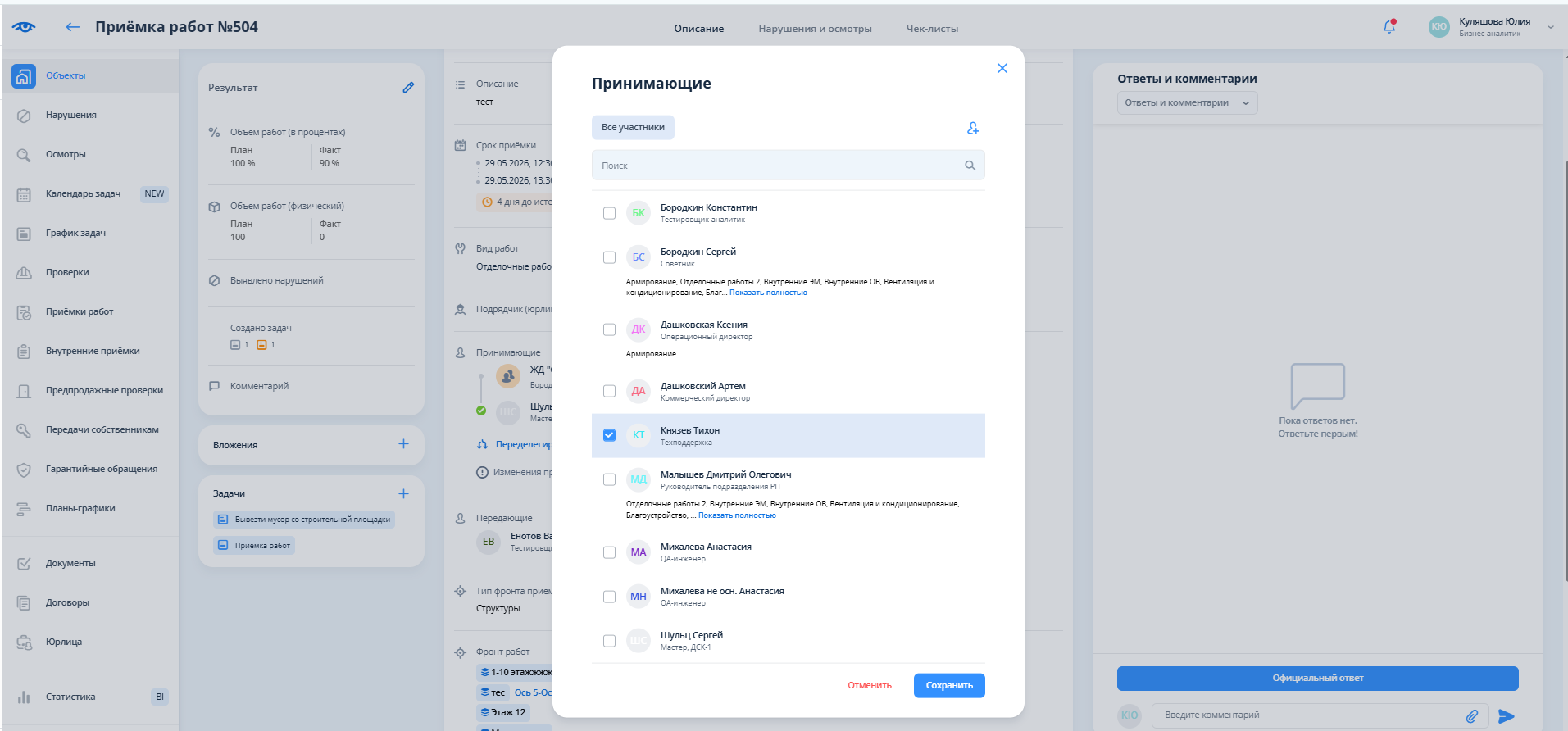

Необходимо в приемке работ выбрать нового(-ых) принимающего(-их):

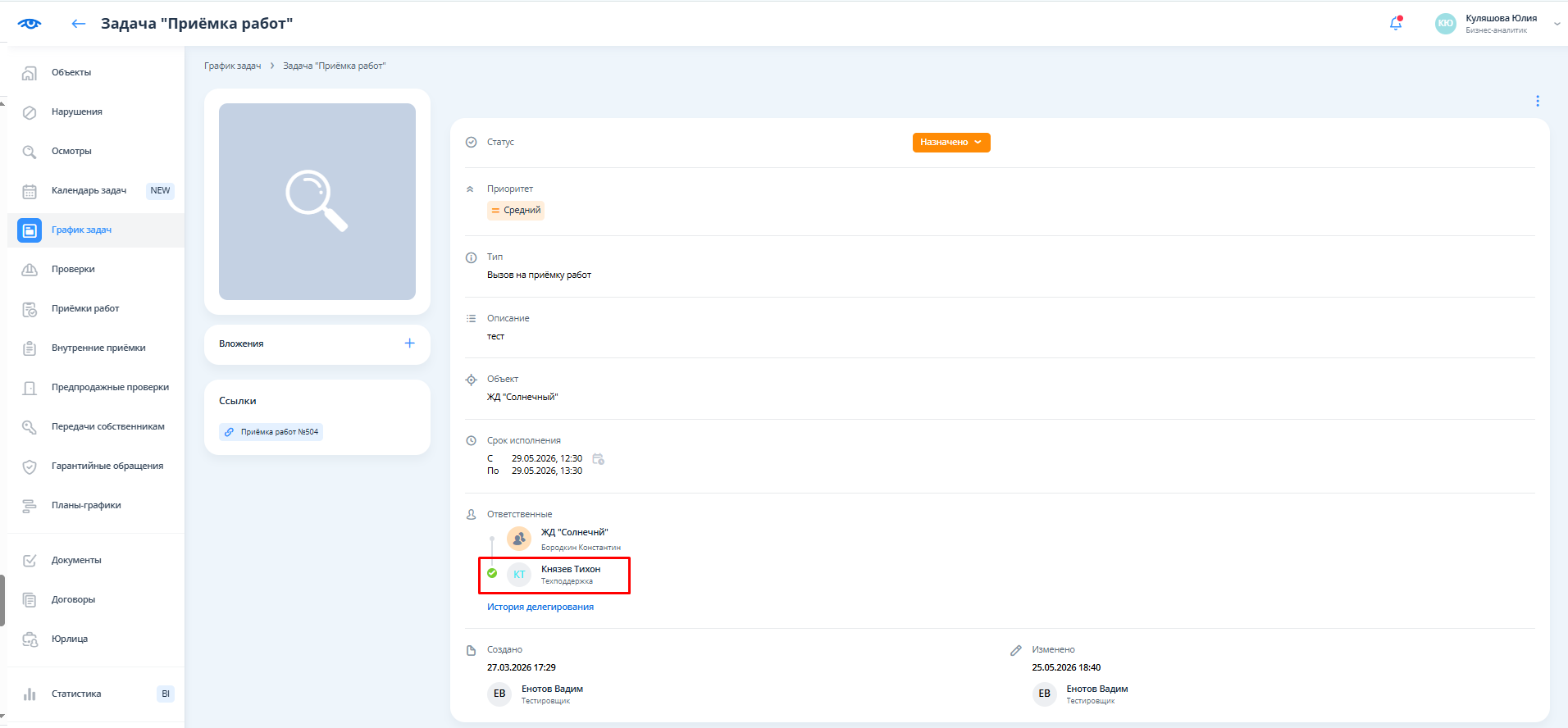

После сохранения результатов данные в приемке работ будут обновлены:

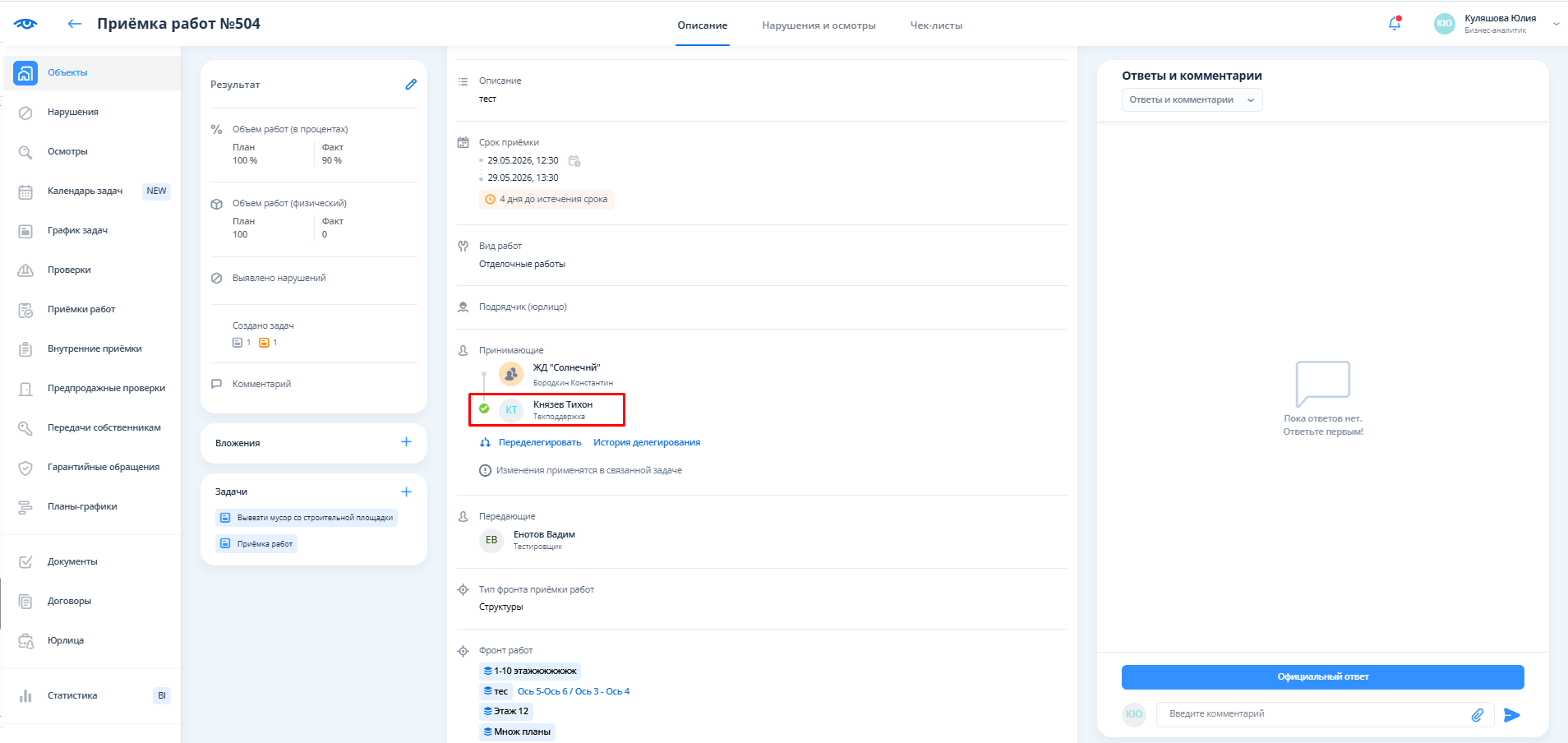

Поле «Ответственные» в задаче перезаписывается в соответствии с актуальным значением из приёмки работ:

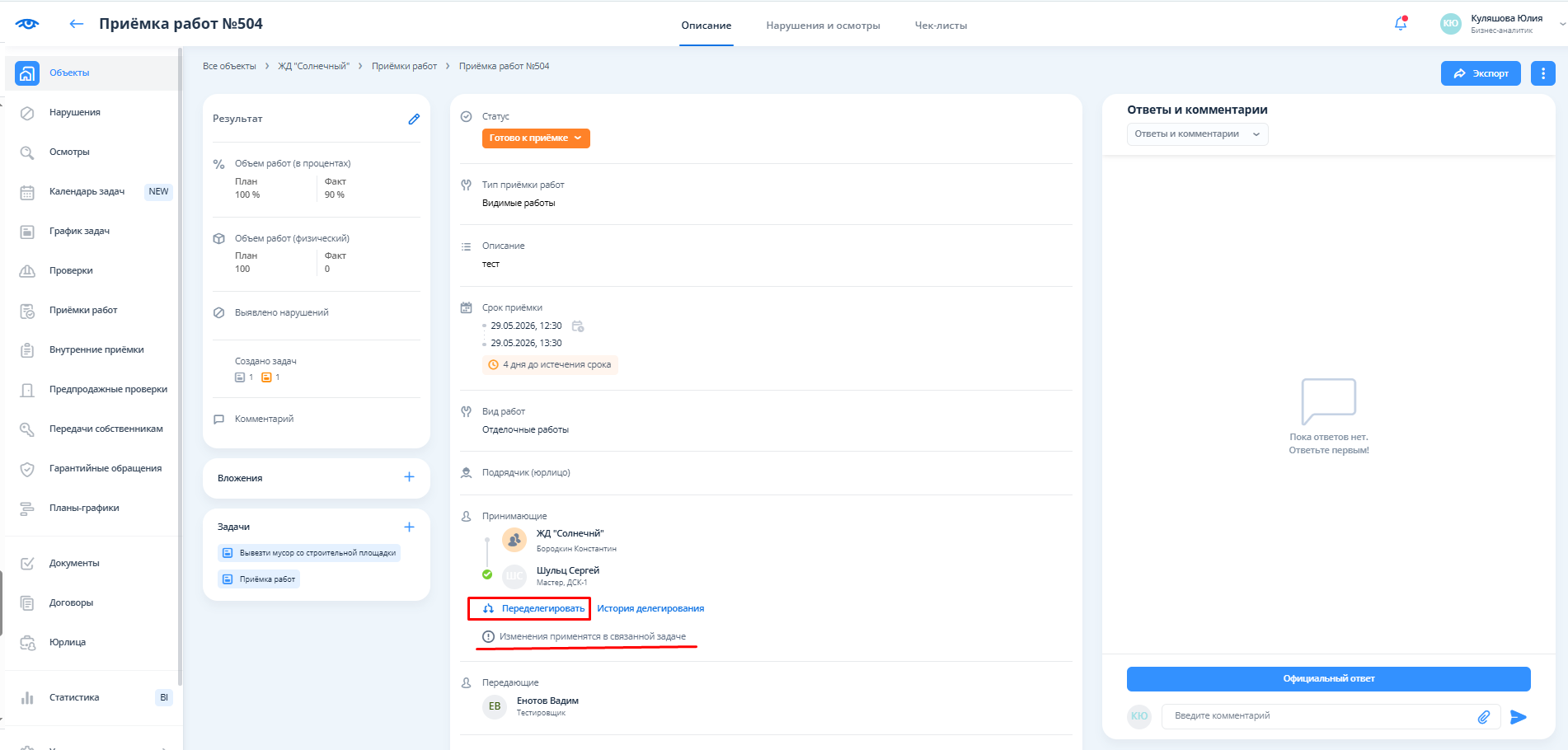

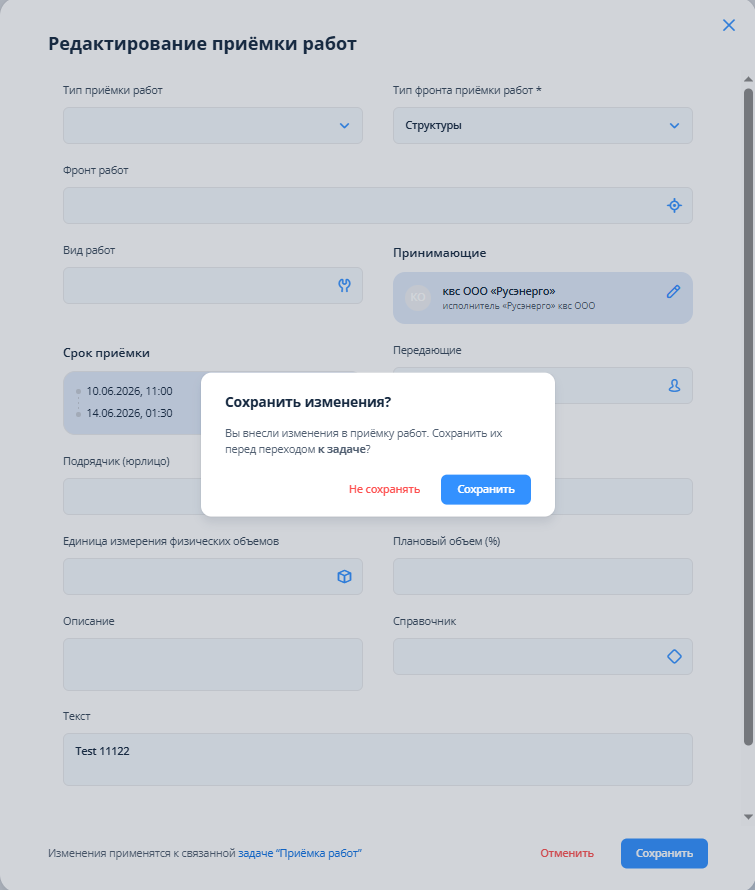

Если при редактировании или делегировании приемки работ были внесены какие-либо изменения, а затем до сохранения результата был осуществлен переход в связанную задачу, то система предложит пользователю сохранить ранее внесенные изменения, либо отклонить их:

3. Одновременные изменения срока приемки и принимающих

При одновременной правке срока и принимающих задача обновляется по обоим полям за одно действие сохранения приёмки.

Ограничения при работе с синхронизированной задачей

Для задач, автоматически созданных из приёмки, действуют следующие правила:

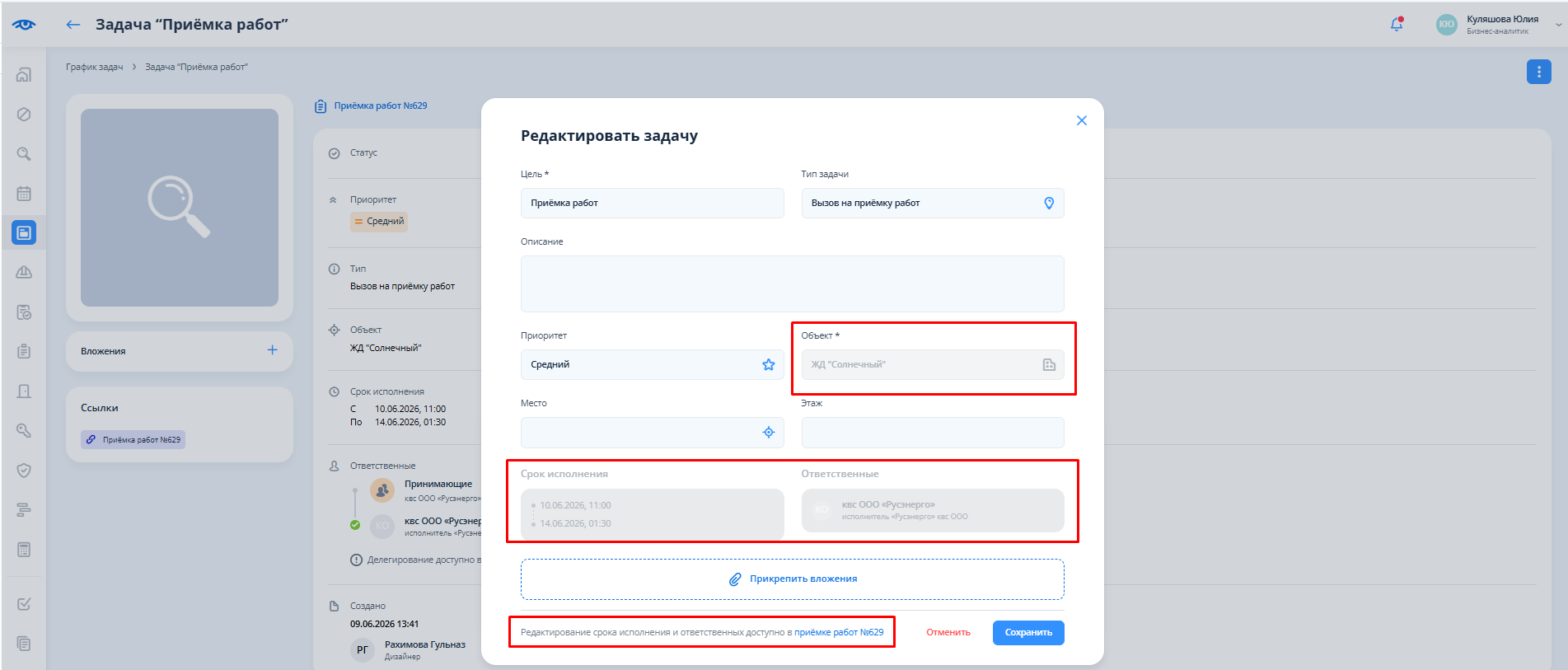

  • Поля «Объект», «Срок исполнения» и «Ответственные» в самой задаче заблокированы для ручного редактирования.

  • Иконки редактирования («карандаши») у полей «Срок исполнения» и «Ответственные» отсутствуют.

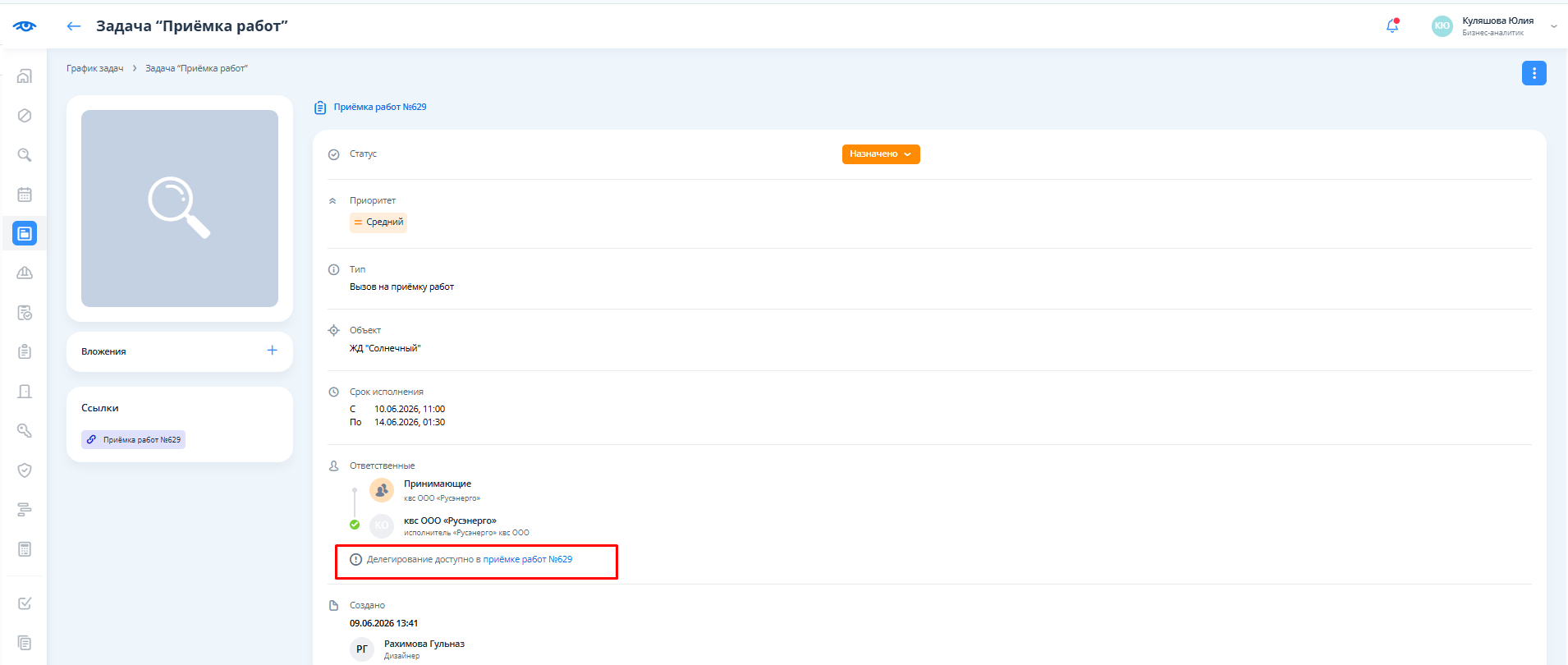

  • Внизу окна редактирования доступна ссылка для быстрого перехода в связанную приемку работ для осуществления этих действий.

  • Кнопка «Делегировать» в карточке задачи  и в модальном окне задачи при вызове из календаря задач также недоступна.

Единственный способ изменить срок или ответственных по такой задаче — внести правки в исходную приёмку работ. После сохранения приёмки задача обновится автоматически.

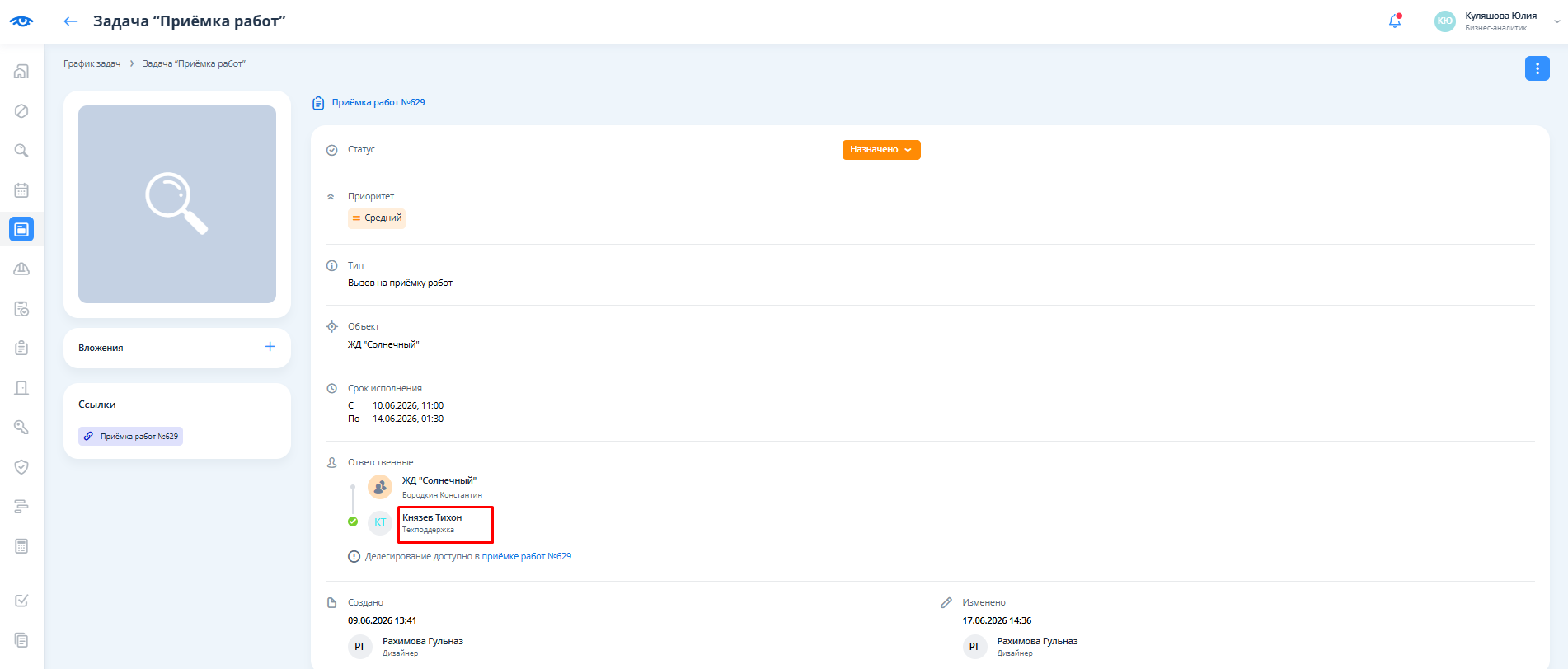

Для быстрого перехода в приемку работ из задачи доступны ссылки в левом блоке, выше среднего блока и в блоке Ответственные:

4. Удаление приемки работ

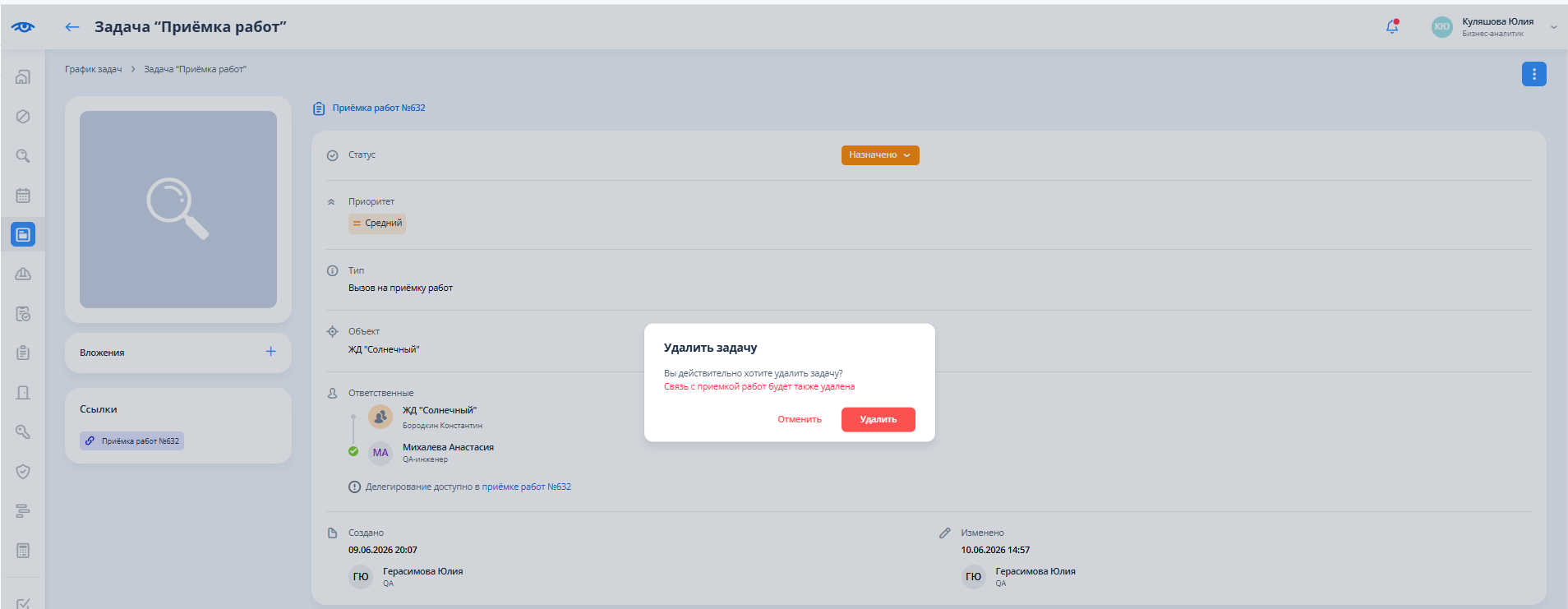

При удалении приемки работ выводится предупреждающее сообщение о том, что связанная задача будет также удалена:

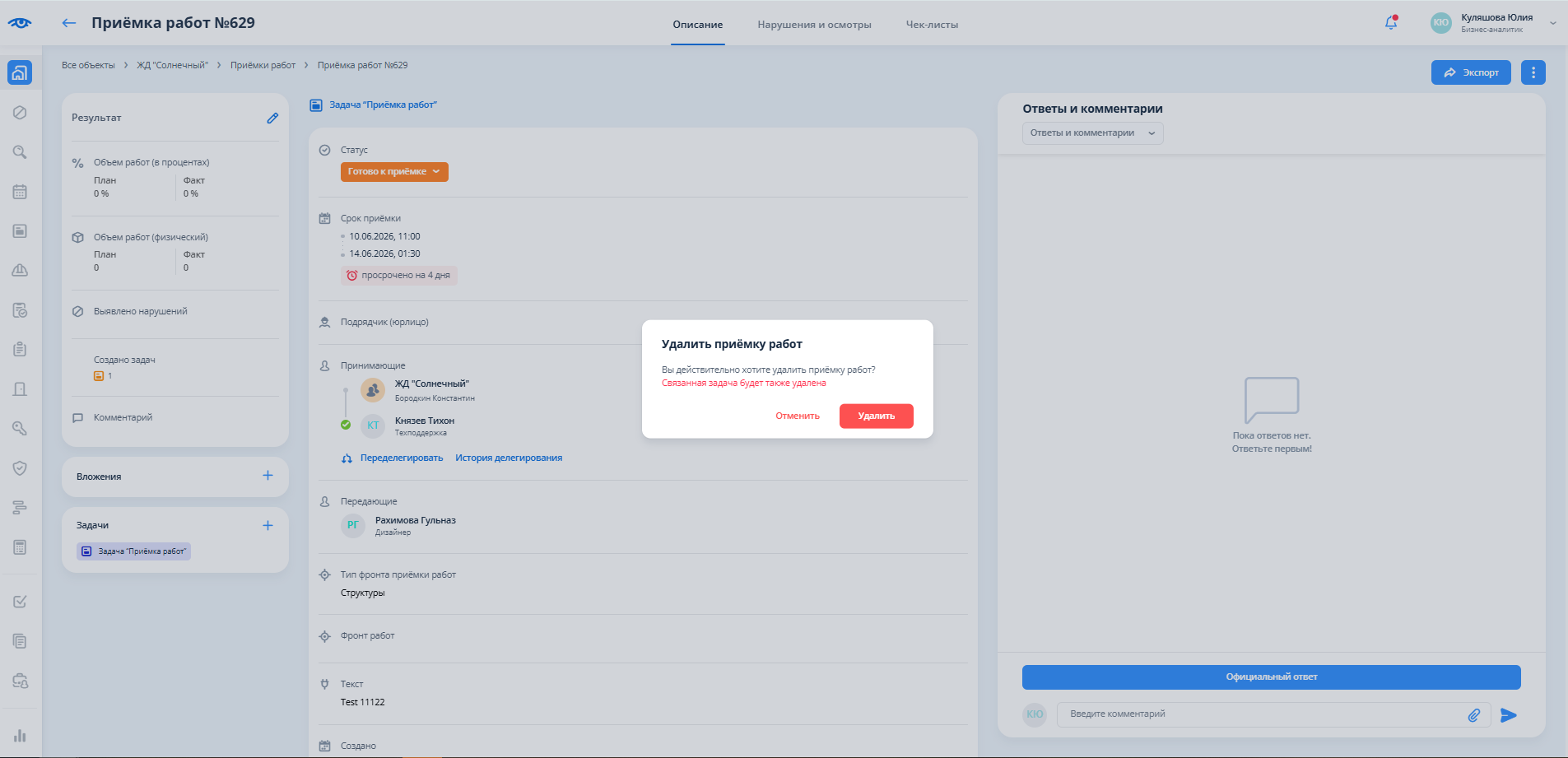

После удалении приемки работ связанная задача также удаляется из системы.

В том случае, если удаляем автоматически созданную с приемкой задачу, то задача будет удалена, а приемка работ остается в системе,  удалится лишь связь между этими сущностями, а, соответственно, и синхронизация:
